米乐官方网页登录中国有限公司 News

厦门前浦污水排海工程首节大口径沉管顺利摆放到位

2020-12-14

12月13日下午,厦门前浦污水排海工程项目施工现场,三艘工程船紧密协作,顺利将ф2800,长290米的首节沉管摆放到位。
  该项目位于厦门岛东部,新建1根DN2800的排放管,总长2520米,将前期污水处理厂尾水引至环岛路外侧海域做深水排放,管材均采用钢质管道。
  我司承接了管道海域全长1907米段管道敷设施工,其中φ2800δ26的管道长度1810米;排放管97米,管径从φ2800递减到管径φ1200。主要施工内容有:159节DN2800管道焊接,390块牺牲阳极块焊接,38根钢管桩打拔,1907米DN2800管道安装,6处管道接头套箱混凝土包裹以及382块C40混凝土配重块安装。

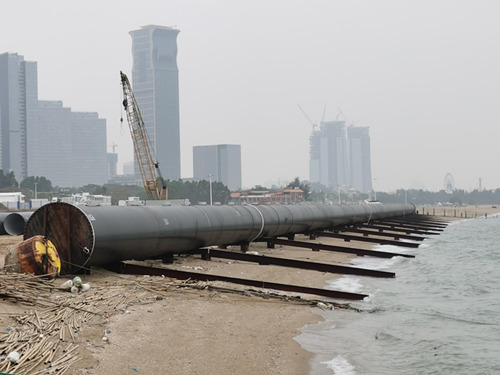

  本次工程管道下水采用滑道式工艺,因管道长、直径大、海边经常有大风天气,给管道加工带来较大困难,我司项目部合理安排、精密部署,截止12月7日,首节大口径管道焊接全部完成,经细致探伤检测,完全达到设计要求。项目部认真研究、仔细琢磨制定的管道下水、拖航、安装方案,得到了甲方认可。
  12月11日,公司调遣的吊装起重船、拖轮以及锚艇全部到位,并利用12、13日两天良好天气进行下水、拖运、沉放。 12日上午9时,首节长290mф2800管道从制作平台顺利下水,拖轮和锚艇将管道拖带至3公里之外的施工海域,由“秦航工69、36”和“天利工007”三艘起重船紧密配合,历经9个小时艰辛努力,进行挂钩作业。

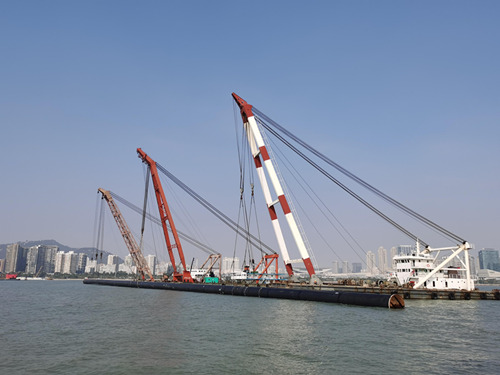

  12月13日上午,全部准备工作就序,全体参战人员统一指令、团结协作,试吊、拆除封板、注水、沉放各道工序一气呵成,下午13时许,首节管道顺利沉放。

dd01d765ca9e1f06fd39c5a6a2e0abcc_20201214183266721312.jpg7825396a9219f80555b5230f4f93780b_20201214183266752539.jpg
